تخطيط القدرة الإنتاجية بناءً على أمر الإنتاج
تساعدك خاصية تخطيط القدرة الإنتاجية (Capacity Planning) في تتبع مهام الإنتاج المخصصة لكل محطة عمل (Workstation) ، مما يتيح رؤية واضحة لمعدل استغلال الموارد وجدولة العمليات بدقة.
.webp)
خطوات استخدام ميزة تخطيط القدرة الإنتاجية في ERPNext
العمليات (Operations)
لإضافة العمليات، انتقل إلى المسار:
التصنيع ← فاتورة المكونات ← العمليات
محطة العمل (Workstation)
قم بإضافة كل محطة عمل داخل حساب ERPNext من خلال المسار:
التصنيع ← فاتورة المكونات ← محطة العمل
في محطة العمل الرئيسية (Workstation Master)، يمكنك تحديد:
العمليات التي سيتم تنفيذها على هذه المحطة.
التكاليف المرتبطة بكل عملية.
ساعات العمل الخاصة بمحطة العمل.
فاتورة المكونات (Bill of Materials - BOM)
ضمن فاتورة المكونات (BOM)، بالإضافة إلى قائمة المواد الخام المطلوبة للتصنيع، يمكنك أيضًا تحديد العمليات ومحطات العمل التي سيتم من خلالها معالجة المواد الخام لإنتاج المنتج النهائي.
أمر الإنتاج (Production Order)
عند حفظ أمر الإنتاج (Production Order)، يتم إنشاء سجل زمني للعمليات (Timesheet for Operations) بشكل تلقائي، مما يتيح لك:
توزيع مهام الإنتاج على محطات العمل.
تحديث الوقت الفعلي المستغرق لكل عملية.

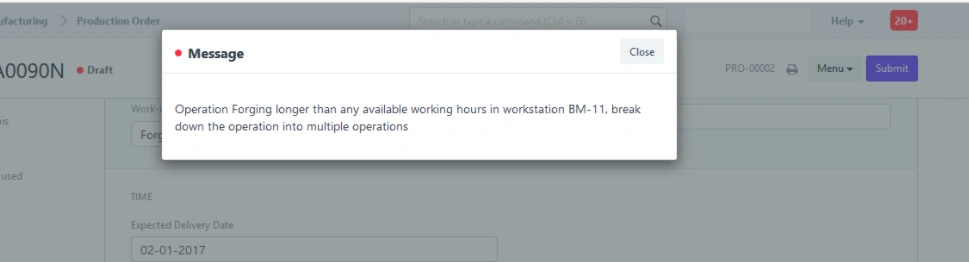

السؤال: عند حفظ أمر الإنتاج، يظهر الخطأ التالي:
.webp)
الإجابة: تحقق أولًا من أنك قد قمت بتحديث ساعات العمل (Working Hours) في إعدادات محطة العمل (Workstation Master).
إذا لم يتم تحديدها، قم بتحديثها ثم أعد محاولة حفظ أمر الإنتاج.
عند حفظ أمر الإنتاج، يتم توزيع العمليات المحددة في فاتورة المكونات (BOM) على محطات العمل.
ويجب أن تبدأ وتنتهي كل عملية في نفس اليوم.
إذا لم يتمكن النظام من جدولة العملية خلال اليوم الواحد، فسيطلب منك تقسيم المشروع إلى عمليات أصغر ليتمكن من تخصيصها ضمن ساعات العمل اليومية.
وإذا كنت قد قمت بتحديث ساعات العمل بالفعل وما زلت تواجه نفس المشكلة، فذلك لأن إحدى العمليات تستغرق وقتًا أطول من يوم عمل واحد.
في هذه الحالة، يجب تقسيم العملية إلى عمليات فرعية أصغر حتى يتمكن النظام من توزيعها على محطة العمل وإكمالها في نفس اليوم.
