تخطيط القدرة الإنتاجية بناءً على أمر العمل
تساعدك ميزة تخطيط القدرة الإنتاجية (Capacity Planning) في نظام ERPNext على تتبع مهام الإنتاج المخصصة لكل محطة عمل (Workstation)، مما يسهّل إدارة الجدولة ومراقبة الأداء الإنتاجي بدقة.
.webp)
خطوات استخدام ميزة تخطيط القدرة الإنتاجية في ERPNext
- العمليات (Operations)
لإضافة العمليات، انتقل إلى المسار:
التصنيع ← قائمة المكونات ← العمليات
- محطة العمل (Workstation)
قم بإضافة كل محطة عمل داخل النظام من خلال المسار:
التصنيع ← قائمة المكونات ← محطة العمل
في محطة العمل الرئيسية(Workstation Master)، يمكنك تحديد:
- العمليات التي سيتم تنفيذها في هذه المحطة.
- التكاليف المرتبطة بكل عملية.
- ساعات العمل الخاصة بالمحطة.
- قائمة المكونات (Bill of Materials - BOM)
ضمن قائمة المكونات (BOM)، بالإضافة إلى قائمة المواد الخام المطلوبة للتصنيع، يمكنك أيضًا تحديد العمليات ومحطات العمل التي سيتم من خلالها معالجة المواد الخام لإنتاج المنتج النهائي.
- أمر العمل (Work Order)
عند حفظ أمر العمل (Work Order)، يقوم النظام بإنشاء سجل زمني للعمليات (Timesheet for Operations) بشكل تلقائي.
يساعدك ذلك على توزيع مهام الإنتاج على محطات العمل تحديث الوقت الفعلي المستغرق لكل عملية حسب الأداء الفعل
خطأ بسبب تخطيط القدرة الإنتاجية

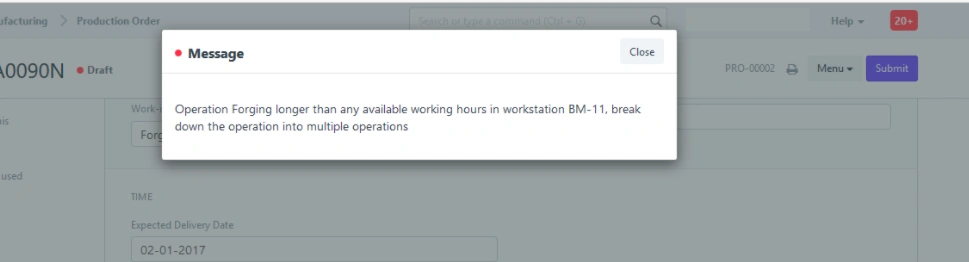

السؤال: عند حفظ أمر العمل، يظهر الخطأ التالي
.webp)
الإجابة: تحقق من أنك قد قمت بتحديث ساعات العمل (Working Hours) في إعدادات محطة العمل (Workstation Master).
إذا لم تكن محدثة، قم بإدخال ساعات العمل الصحيحة، ثم أعد محاولة حفظ أمر العمل.
عند حفظ أمر العمل، يتم توزيع العمليات المحددة في قائمة المكونات (BOM) على محطات العمل.
ويجب أن تبدأ وتنتهي كل عملية في نفس اليوم.
إذا لم يتمكن النظام من جدولة العملية خلال يوم عمل واحد، فسيطلب منك تجزئة العملية إلى مهام أصغر ليتمكن من تخصيصها ضمن ساعات العمل المتاحة.
وإذا كنت قد حدّثت ساعات العمل بالفعل وما زلت تواجه المشكلة، فغالبًا السبب أن إحدى العمليات تستغرق وقتًا أطول من يوم عمل واحد.
في هذه الحالة، يجب تقسيم العملية إلى عمليات فرعية أقصر حتى يتمكن النظام من جدولتها وتنفيذها خلال نفس اليوم.
تجنب ساعات العمل المحددة لمحطة العمل

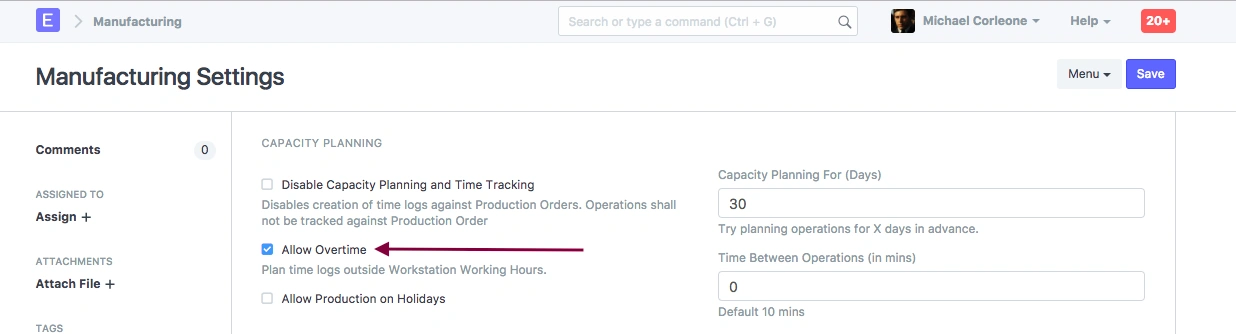

إذا كنت ترغب في تجاوز التحقق من ساعات العمل المحددة لمحطة العمل (Workstation) والسماح بجدولة مهام الإنتاج خارج أوقات العمل الرسمية، يمكنك تفعيل خيار العمل الإضافي (Overtime) من خلال إعدادات التصنيع (Manufacturing Settings).
.webp)
أما إذا كنت ترغب في تعطيل ميزة تخطيط القدرة الإنتاجية (Capacity Planning) بالكامل، فيمكنك من نفس الإعدادات تفعيل خيار "تعطيل تخطيط القدرة الإنتاجية وتتبع الوقت (Disable Capacity Planning and Time Tracking)".
